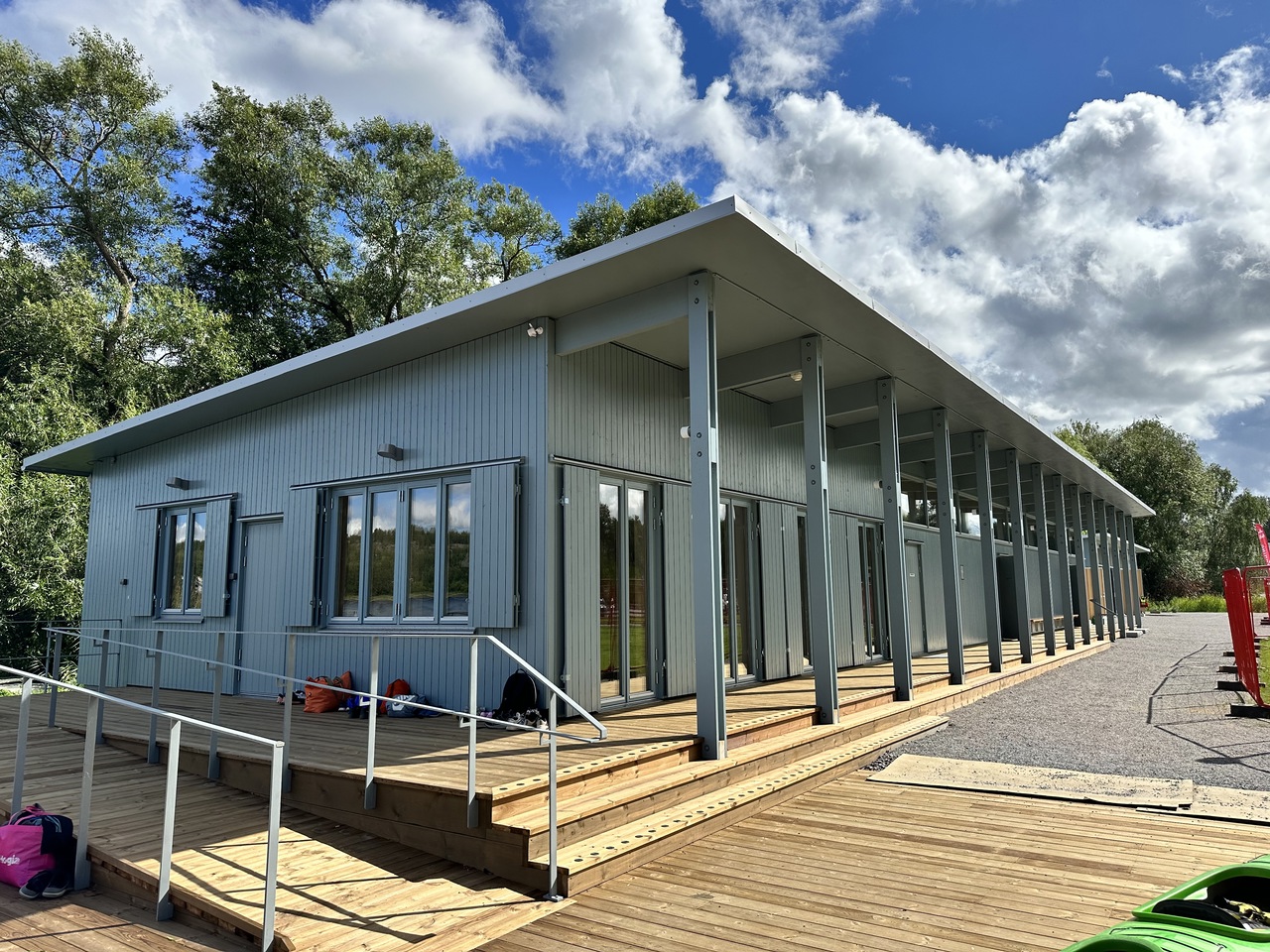

Byggnytt 1 juli 2023 - äntligen i mål



  • Huset är färdigt
  • Paddlingen har börjat! 1 juli 2023
Byggnytt 27 juni 2023 - nästan i mål

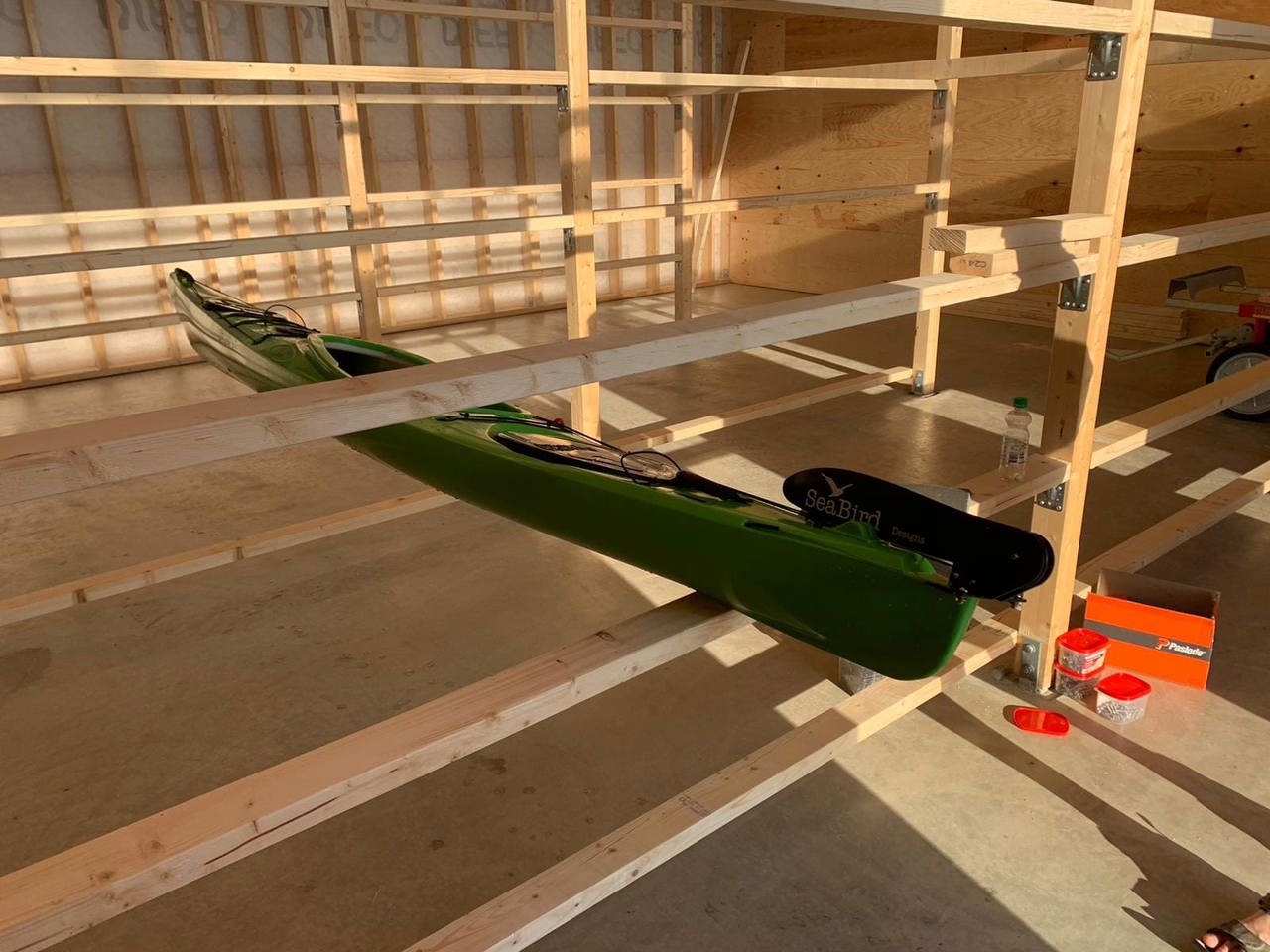

  • Vi börjar inreda kanotförråden
  • Klubbarna får nycklarna till den färdiga anläggningen 20 juni
  • Vi flyttar in alla våra saker från de temporära containerförråden 27 juni
  • Paddlingen ska börja! 1 juli 2023
Byggnytt 15 juni 2023

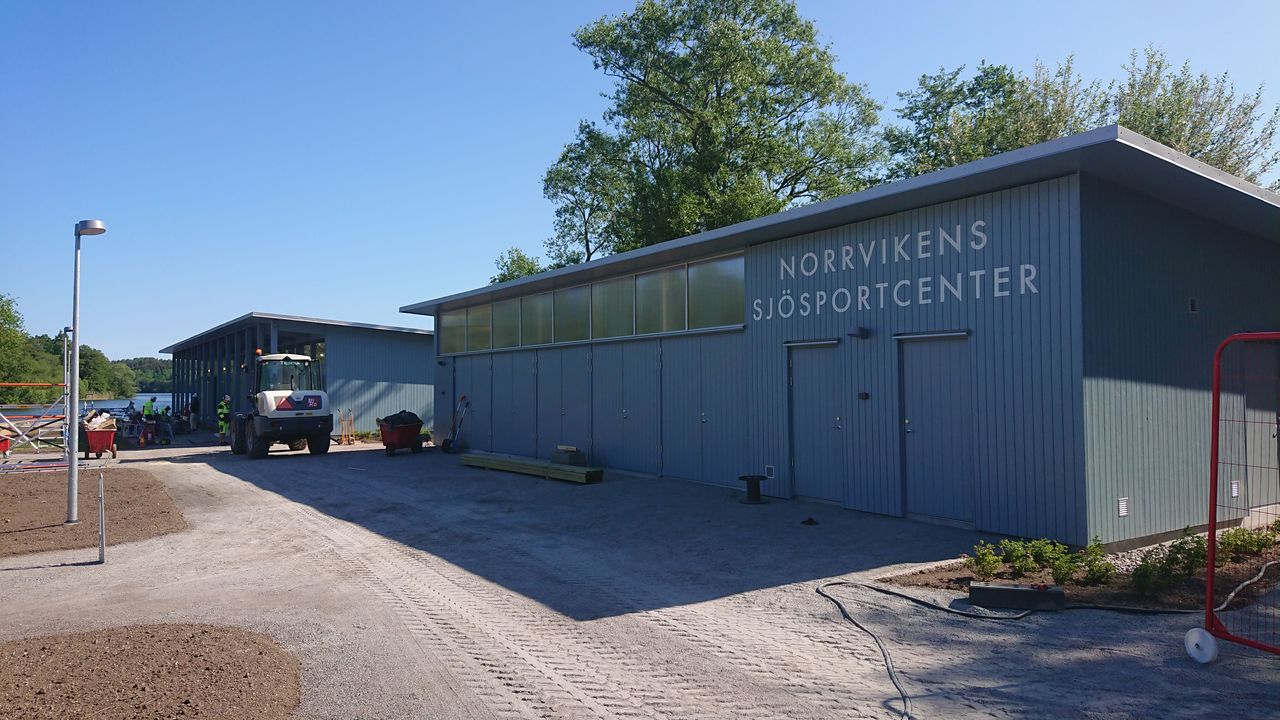

  • Målningen klar, namnet målat på fasaden

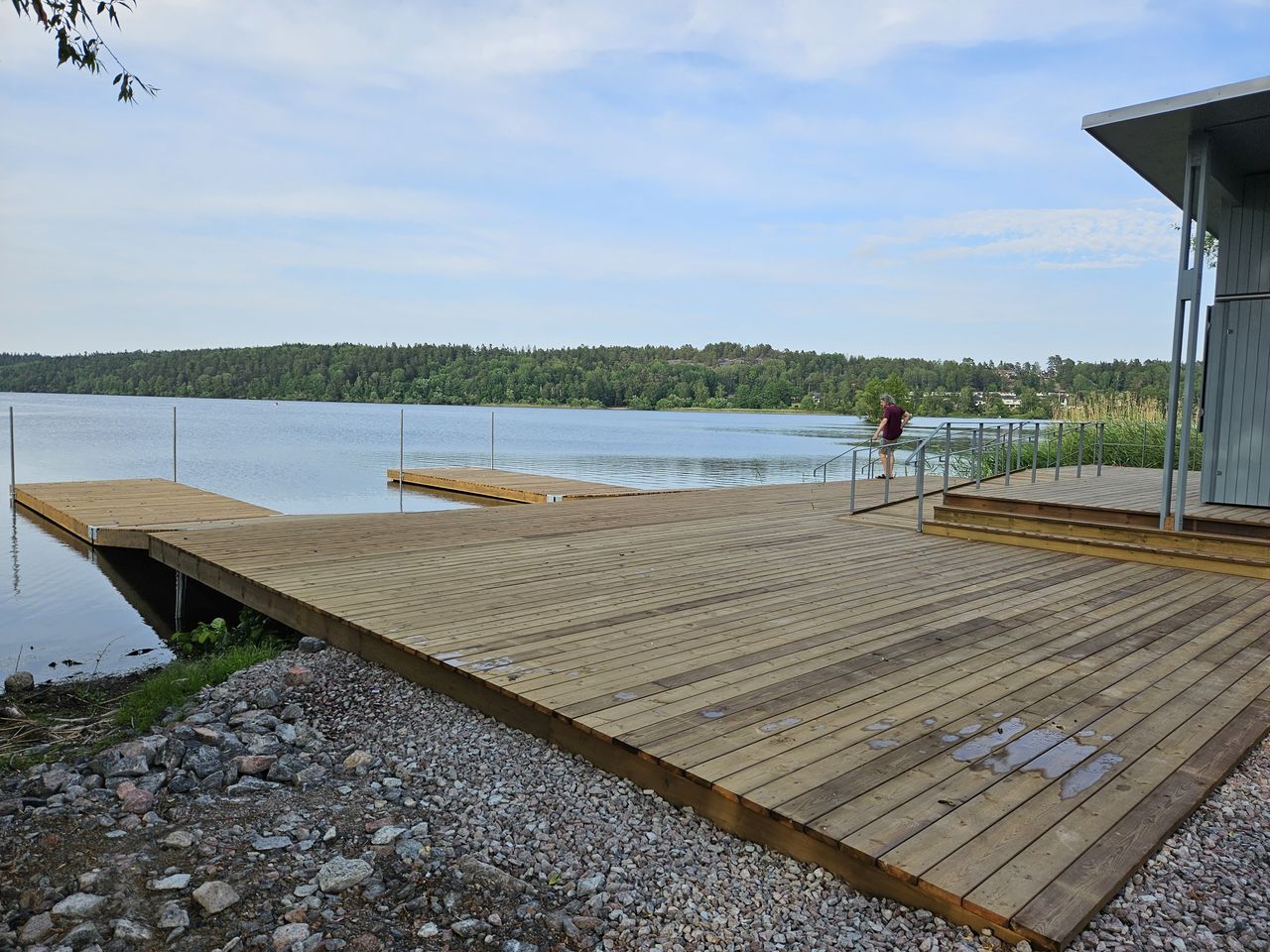

  • Bryggorna klara

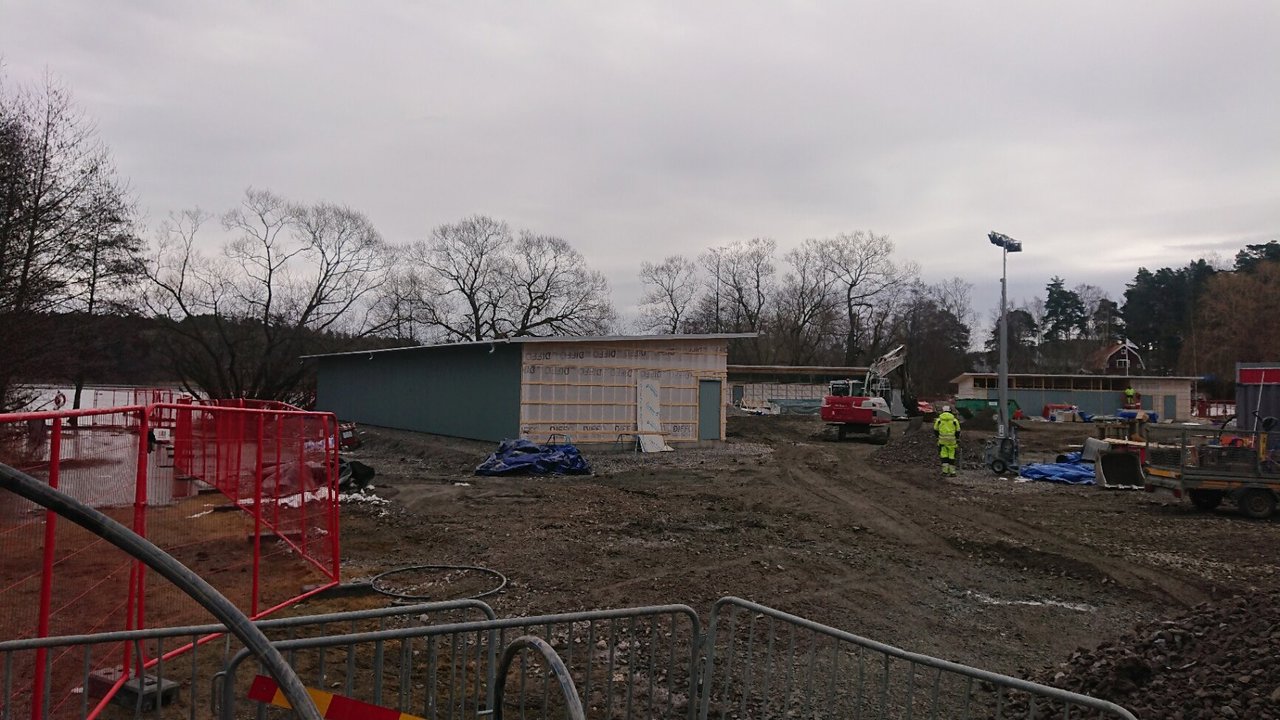

Byggnytt 20 april 2023

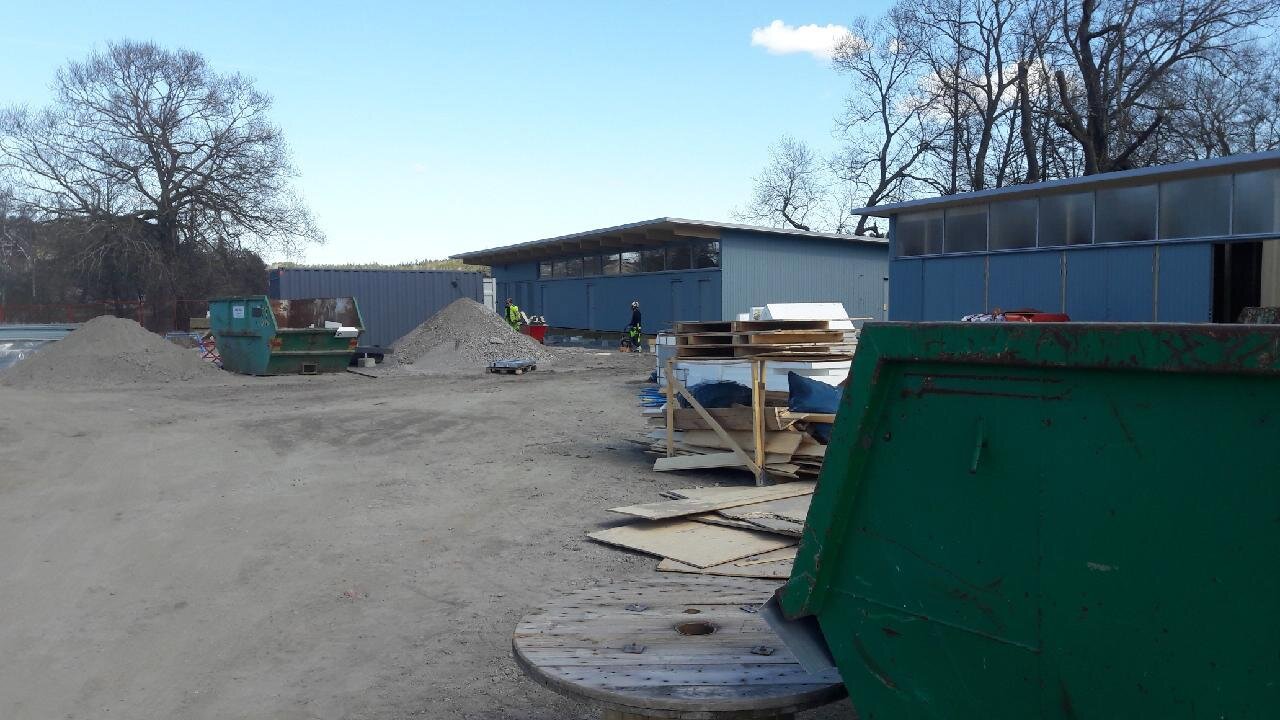

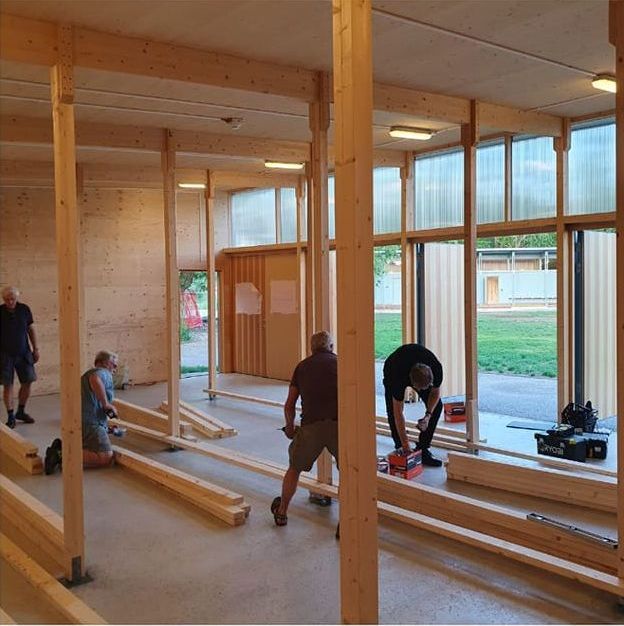

  • Målningen av utsidan pågår, inomhus pågår samtidigt arbetet med inredningen

  • Utomhus har målningen kommit en bra bit på väg

  • samtidigt har markarbeten och gångar påbörjats

Byggnytt 19 februari 2023

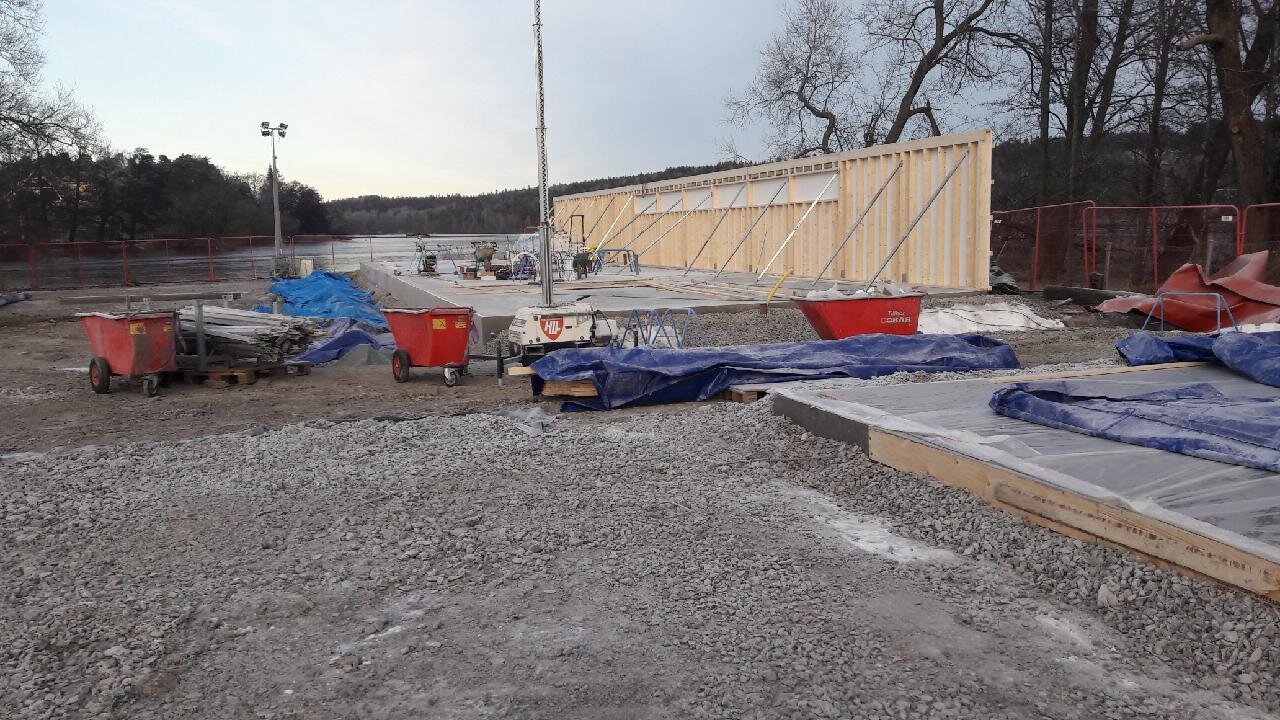

  • Hus C , stora kanotförrådet, börjar ta form.

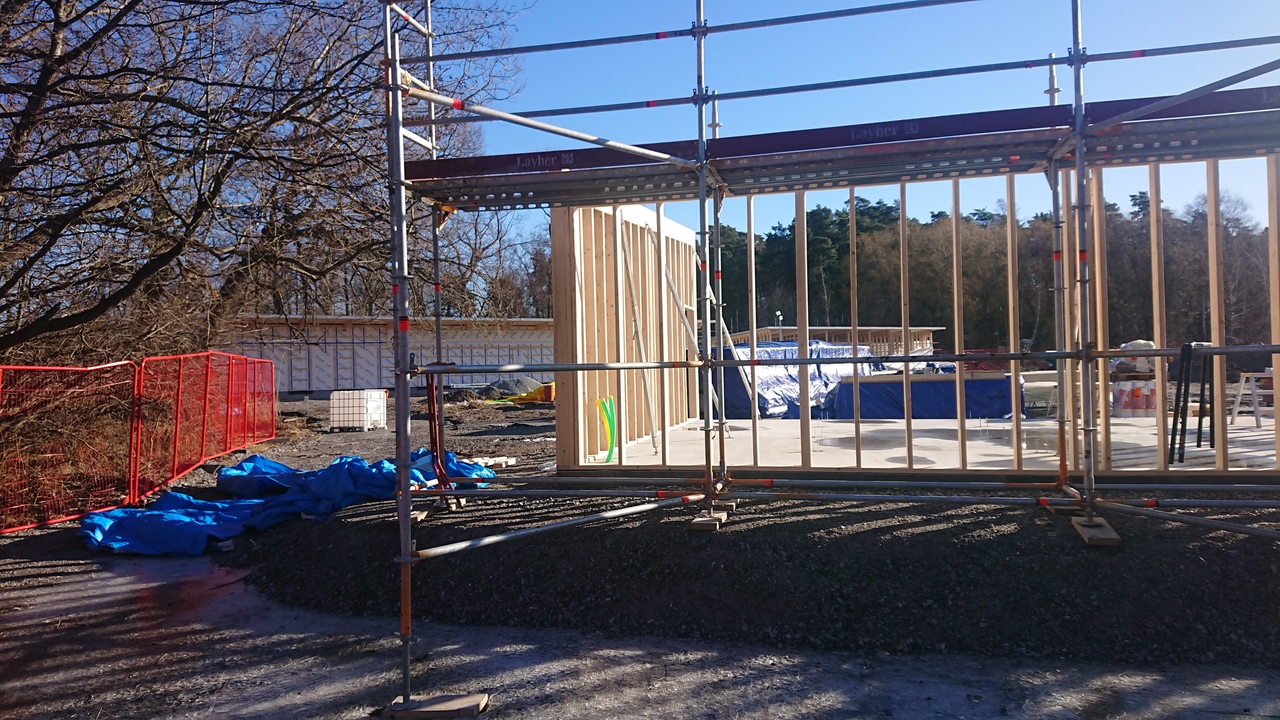

    Under tiden får Hus A innerväggar och motsvarande för hus B, närmast kameran, startar snart

Byggnytt 26 januari 2023

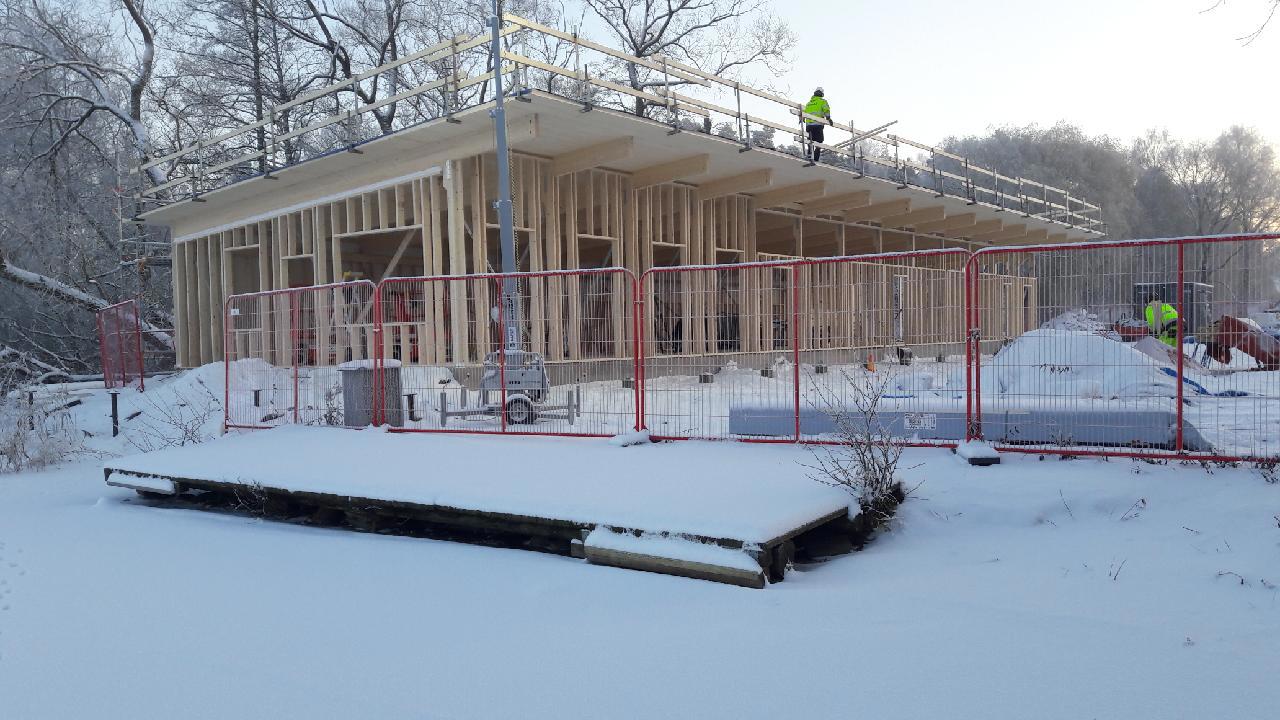

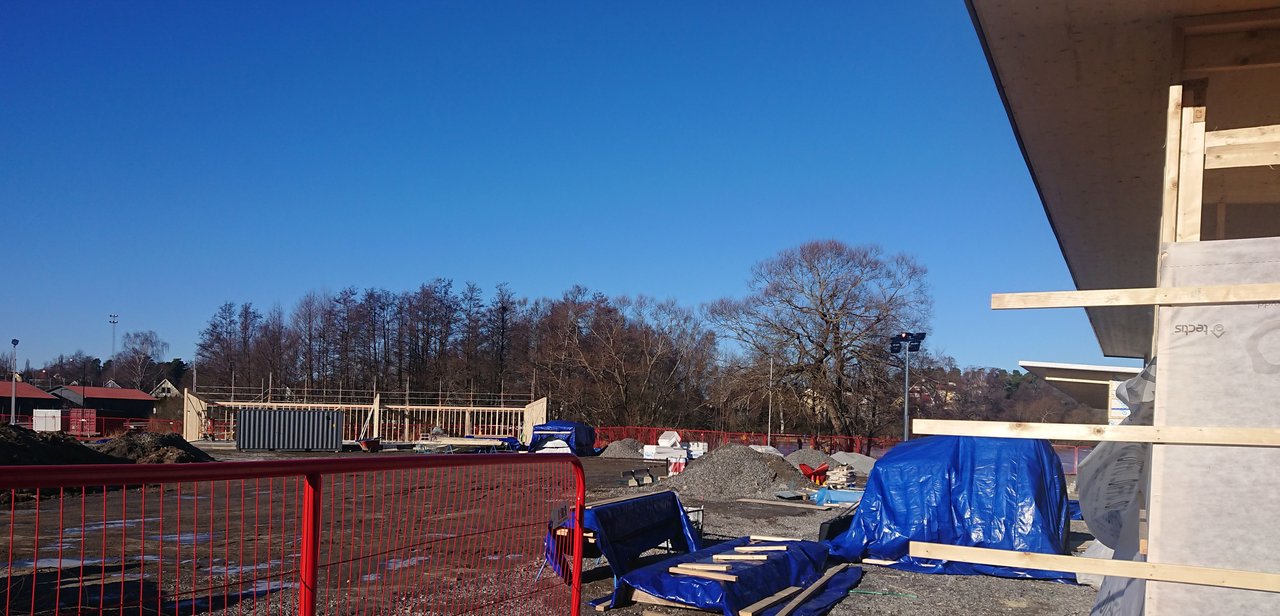

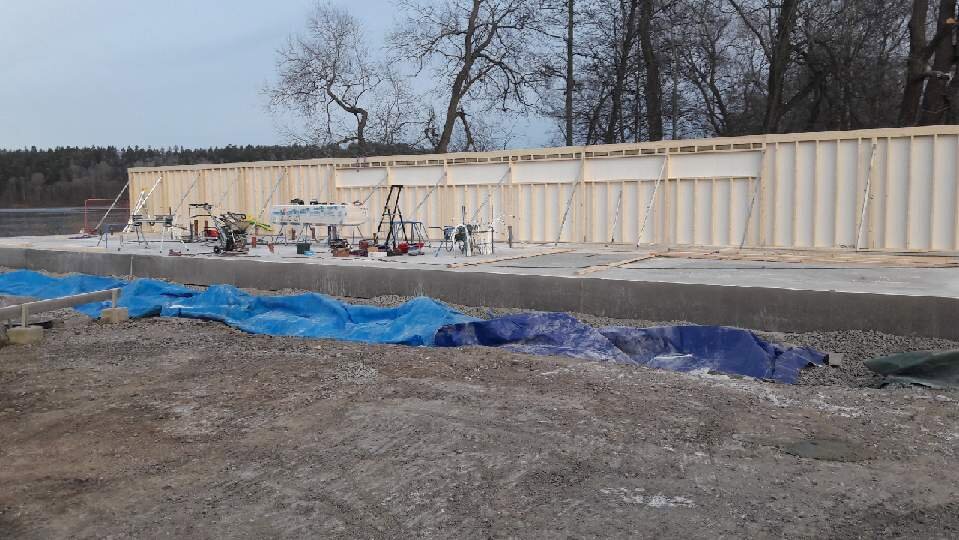

  • Hus A börjar bli klart utvändigt. Där ska finnas omklädningsrum, toa och dusch, skridsko- och kanotuthyrning, gym och fik för klubbarnas medlemmar.

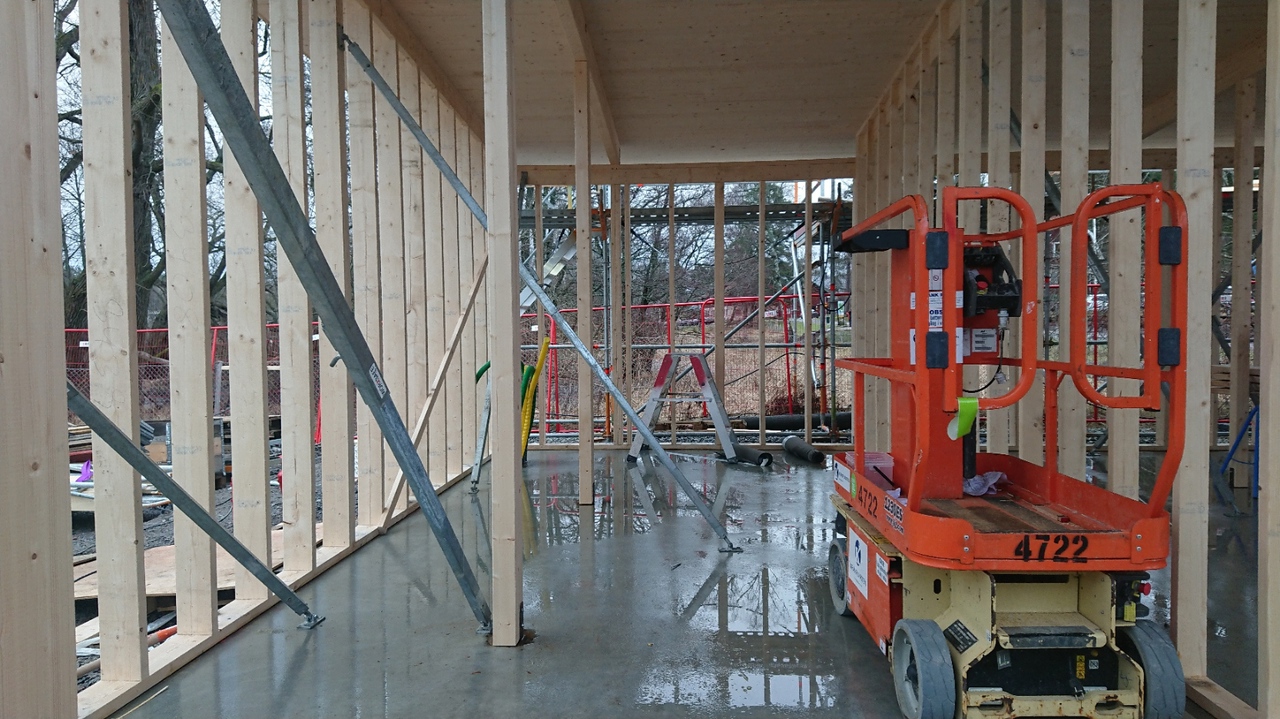

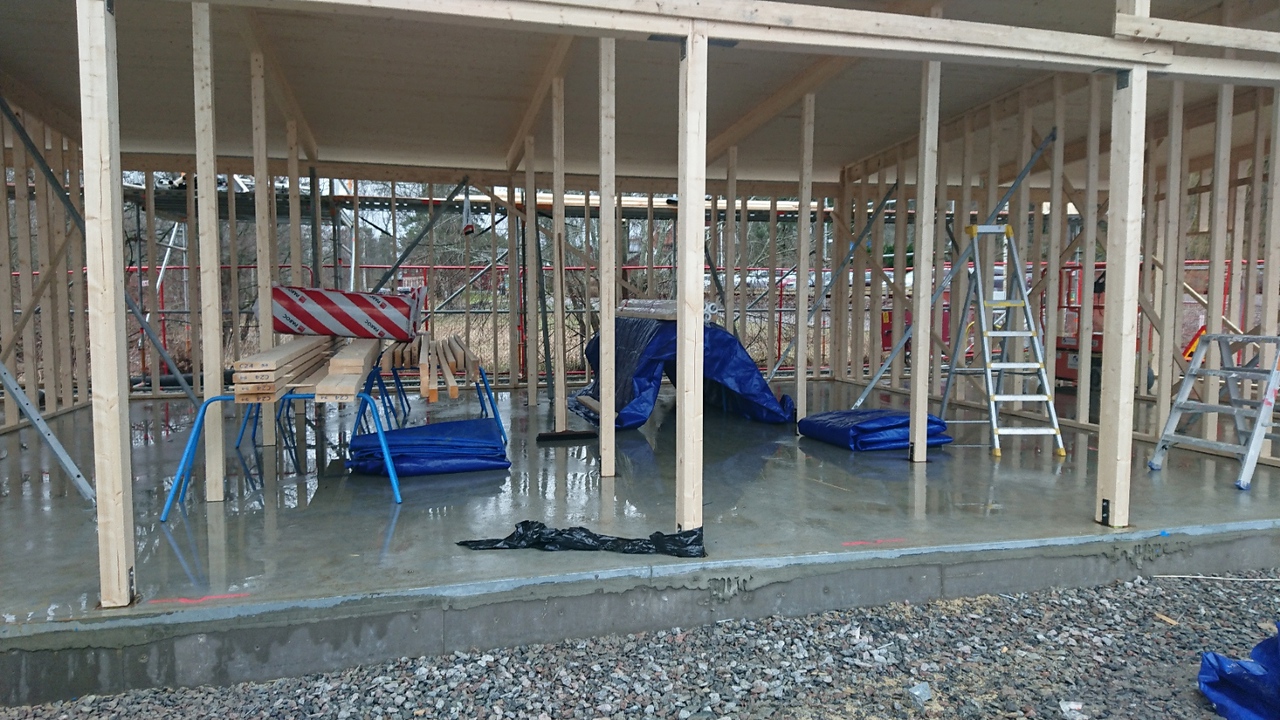

  • Hus B, stommen är klar. Bilderna nedan är från hus B. Där ska finnas verkstad (bilden t.v.), soprum, torkrum och ett mindre kanotförråd med plats för över 60 kanoter.

Byggnytt 19 december 2022

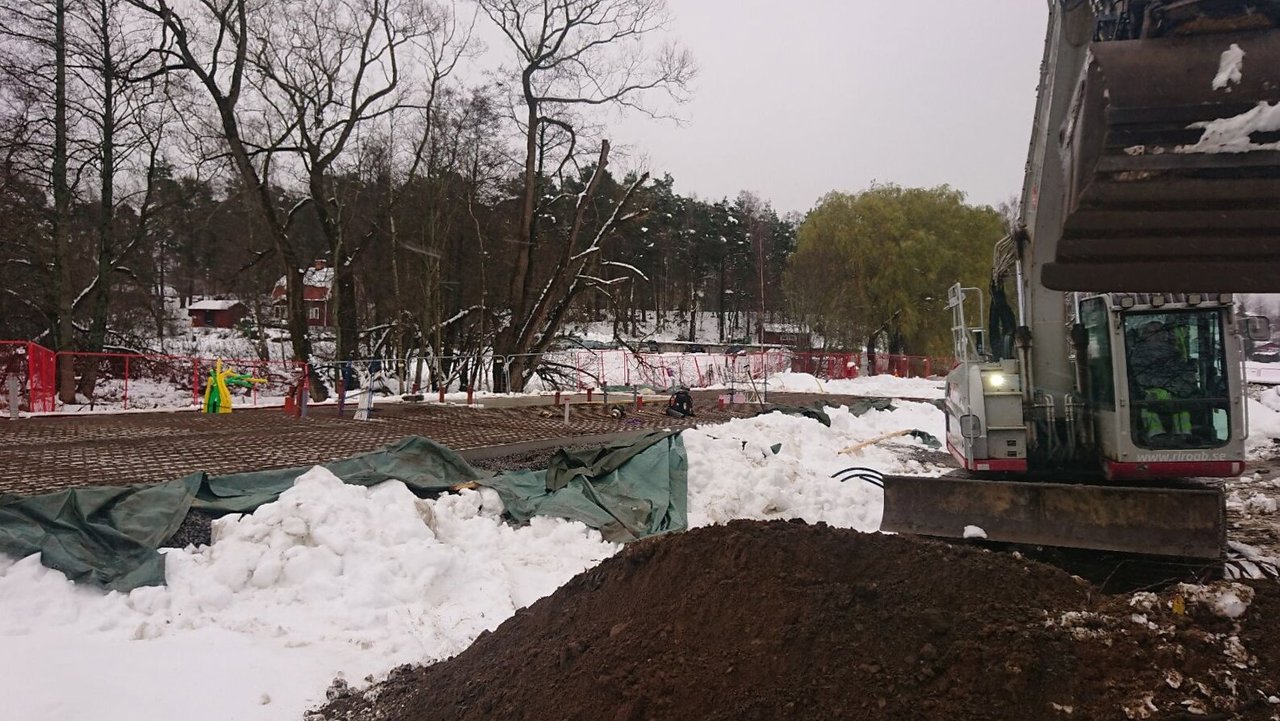

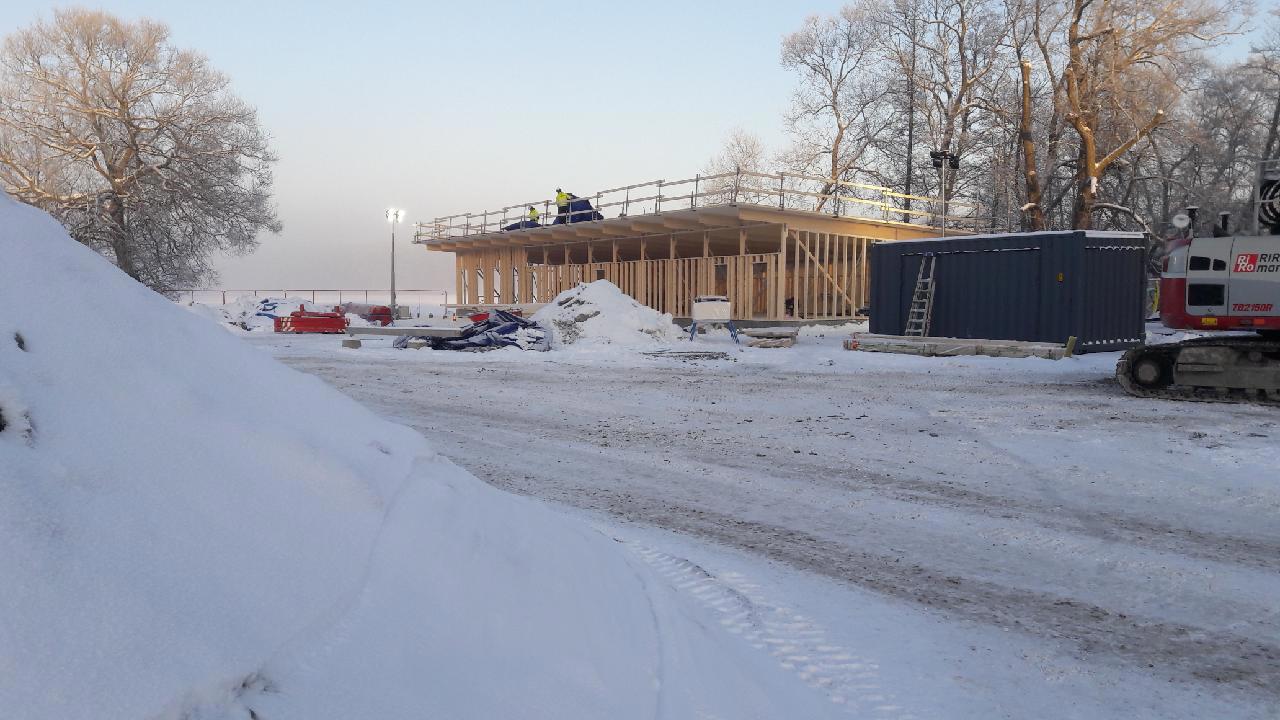

  • Hus A har fått tak. Byggarna gör bara 4 dagar juluppehåll, så det kommer att byggas för fullt under julhelgen också.

  • Sedan kommer hus B, det är det som följer tomtgränsen mor Ragnsells

Byggnytt 8 december 2022
  • Nu är grunden gjuten och väggarna börjar resas. Väggen mot Ragnsells först, 4.5 m från tomtgränsen

  • Samtidigt har byggfirman börjat gräva för VA-anslutningen borta vid vägkorsningen.

Byggnytt 23 november 2022

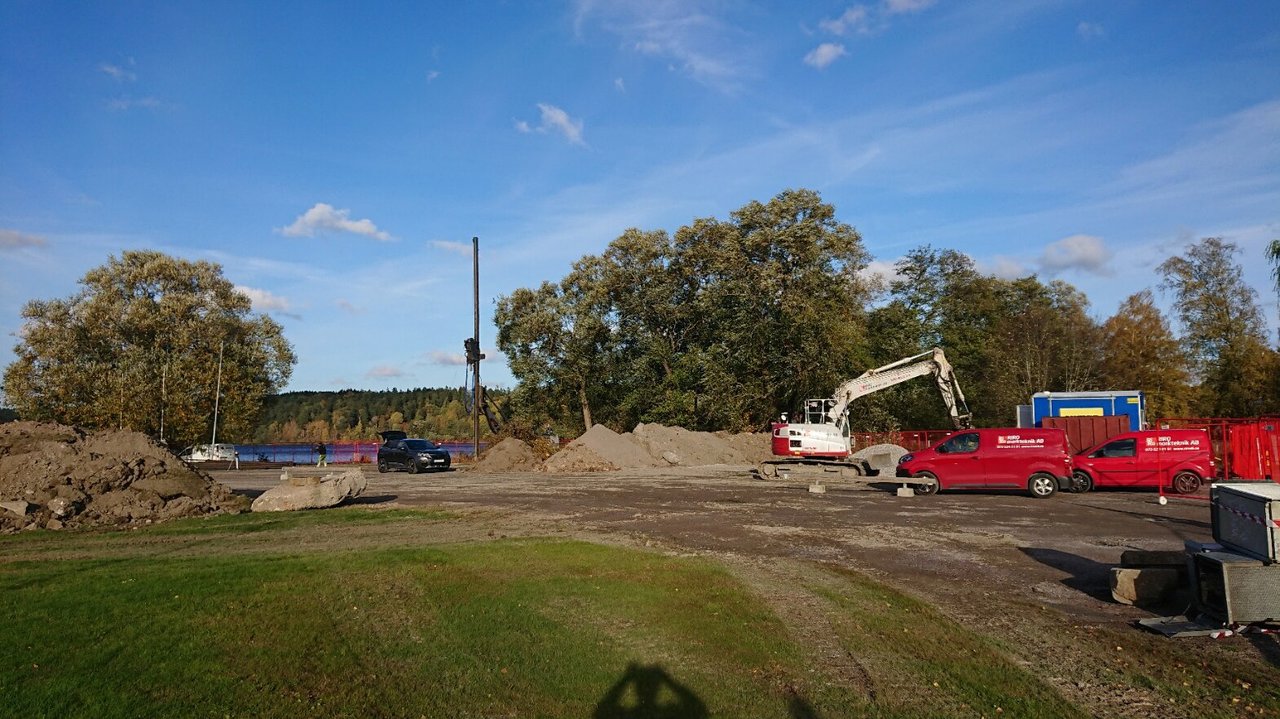

  • Gjutningen av grunden har börjat. Ska vara klart i slutet på veckan.





Byggnytt 8 november 2022

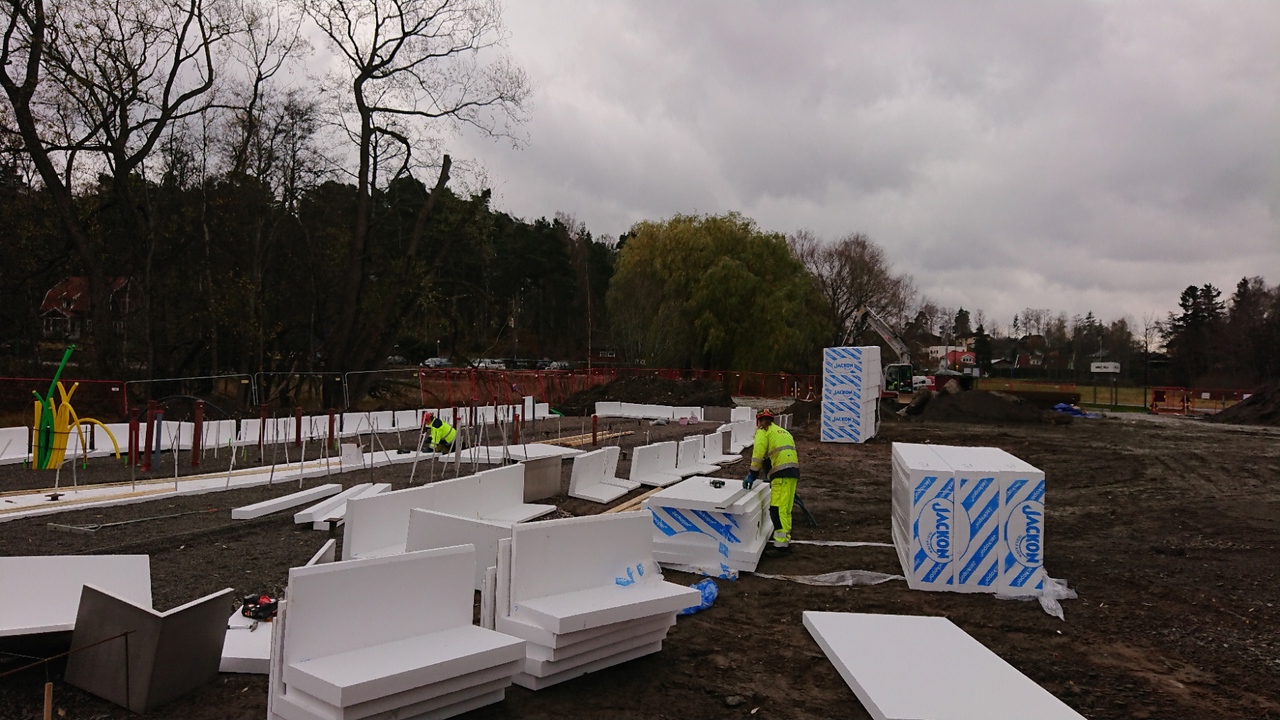

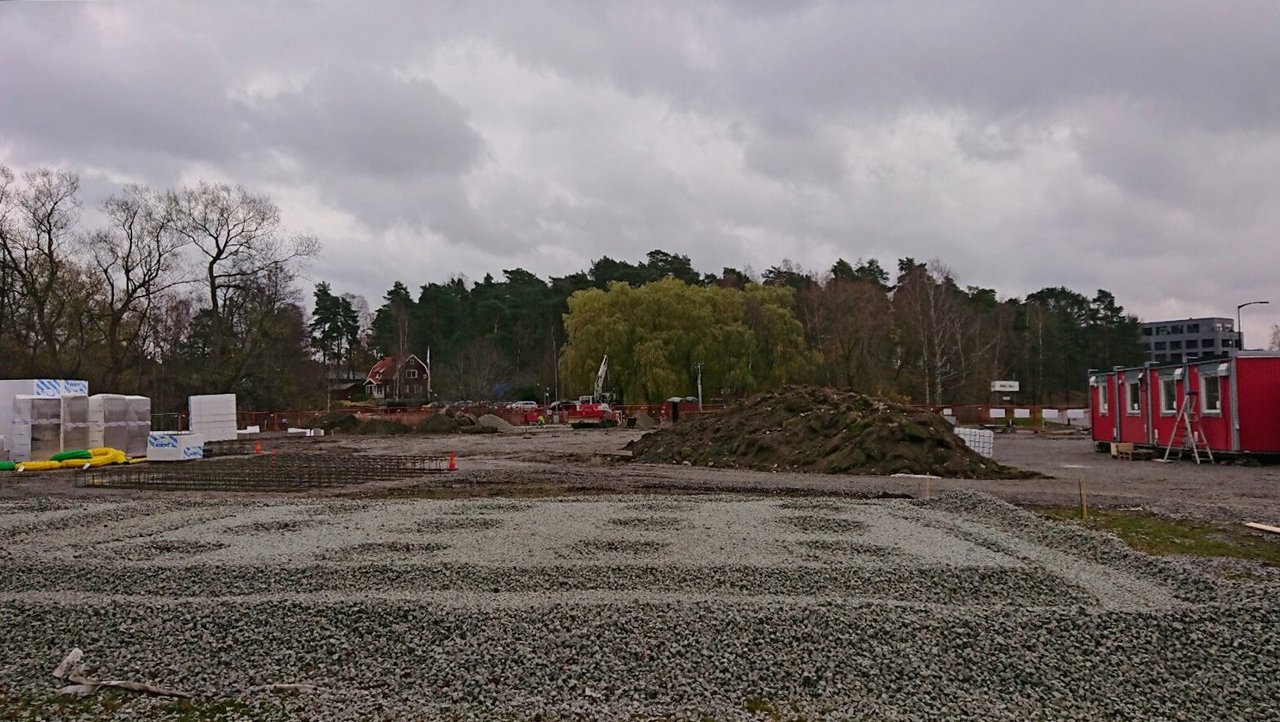

  • Grovt grus utlagt som underlag för grunden
  • All intern rörläggning på plats
  • Frigolitskivor klädda med sten klär grunden
Byggnytt 10 oktober 2022

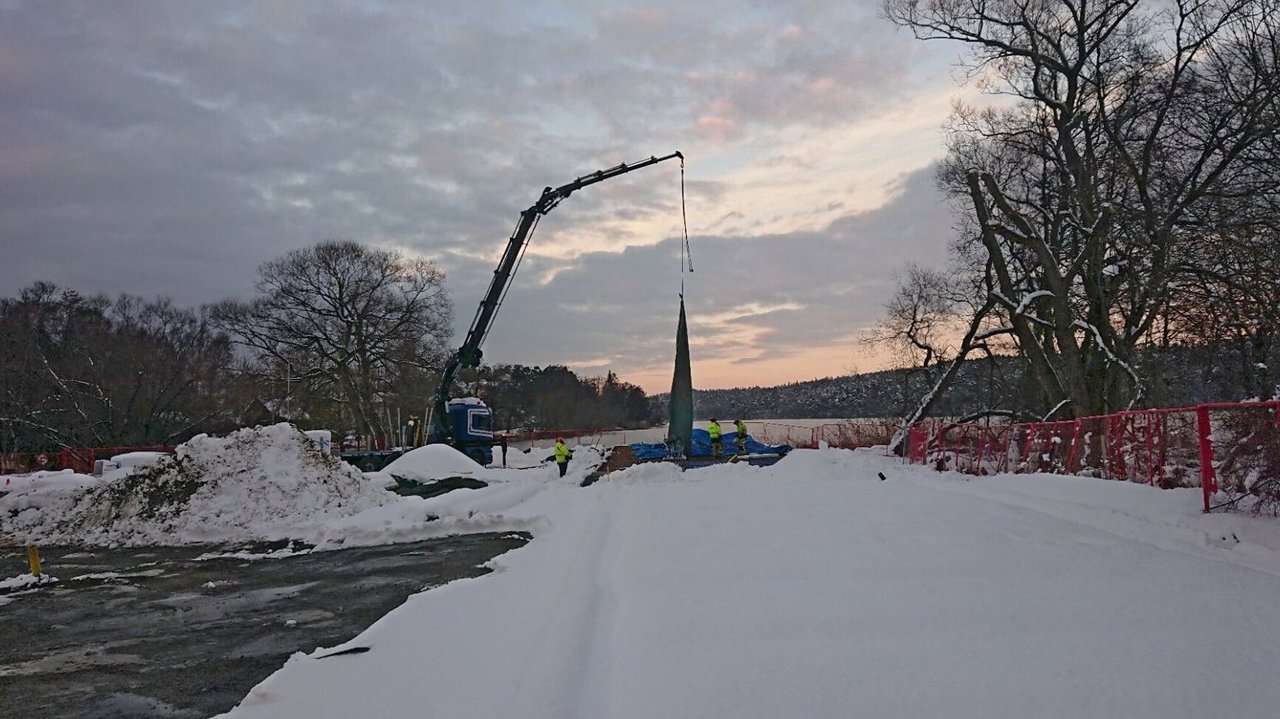

  • Pålningen har startat
Byggnytt 21 och 29 september 2022

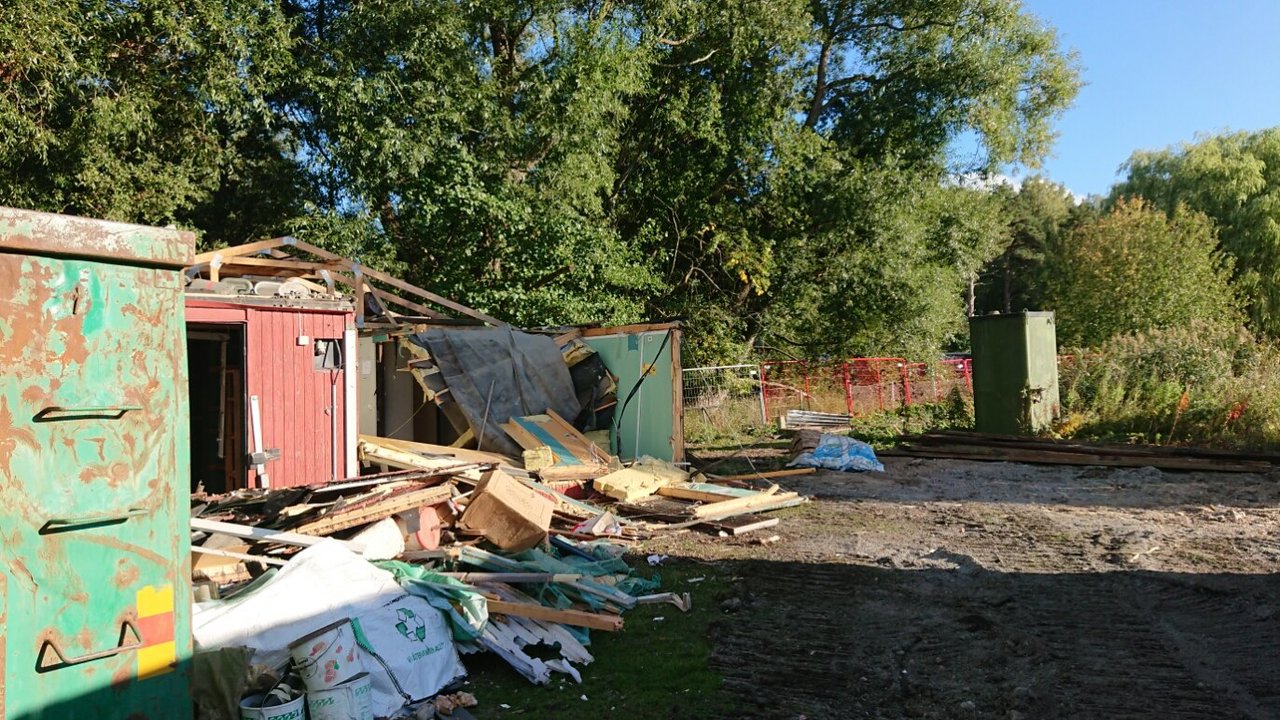

Full fart på rivningen

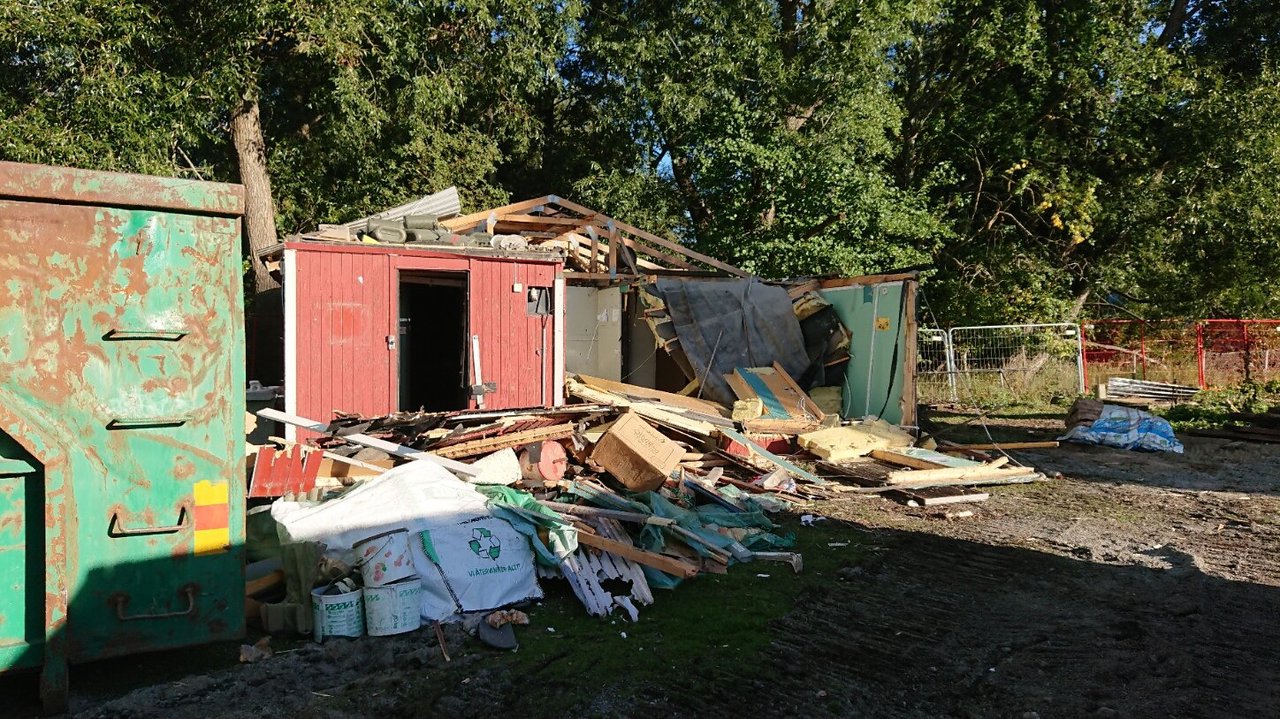

  • 21 sept. Bara en av skridskobodarna och bajamaja kvar. + en massa bråte
  • 29 sept. Änderna inspekterar den tomma byggplatsen



Byggnytt 16 och 19 september 2022

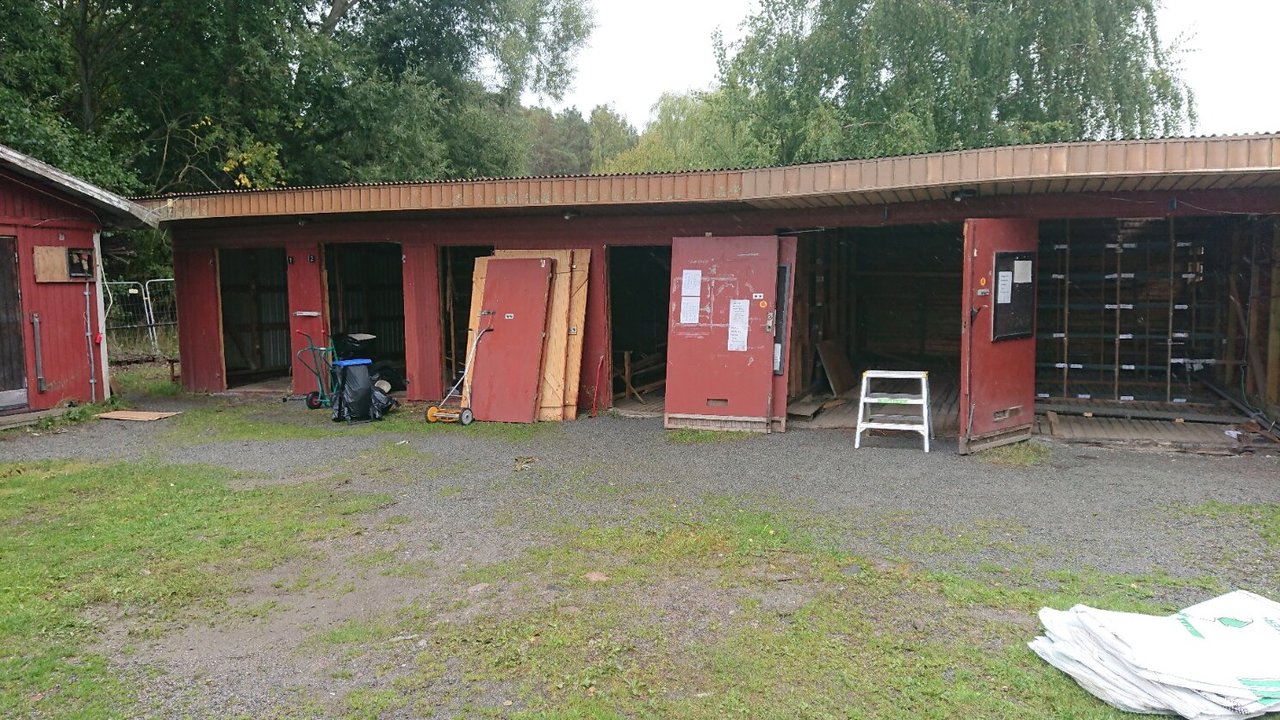

Klubben töms på det sista och bygget börjar.

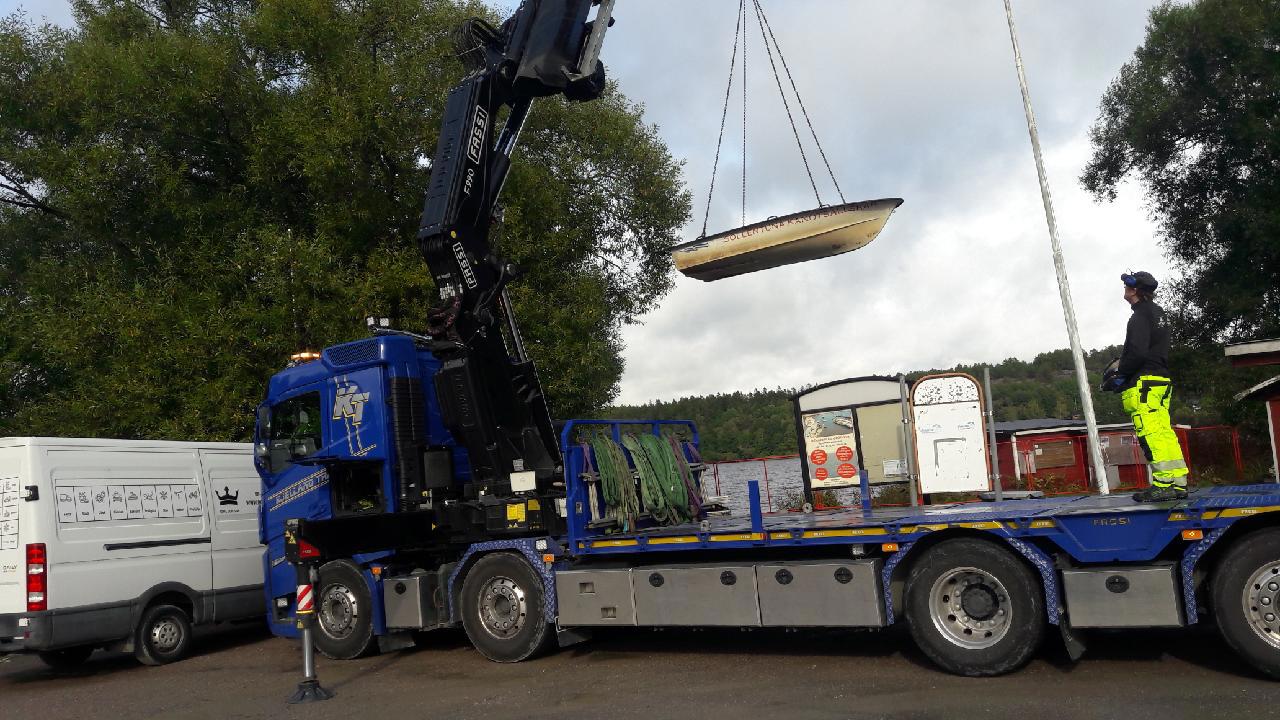

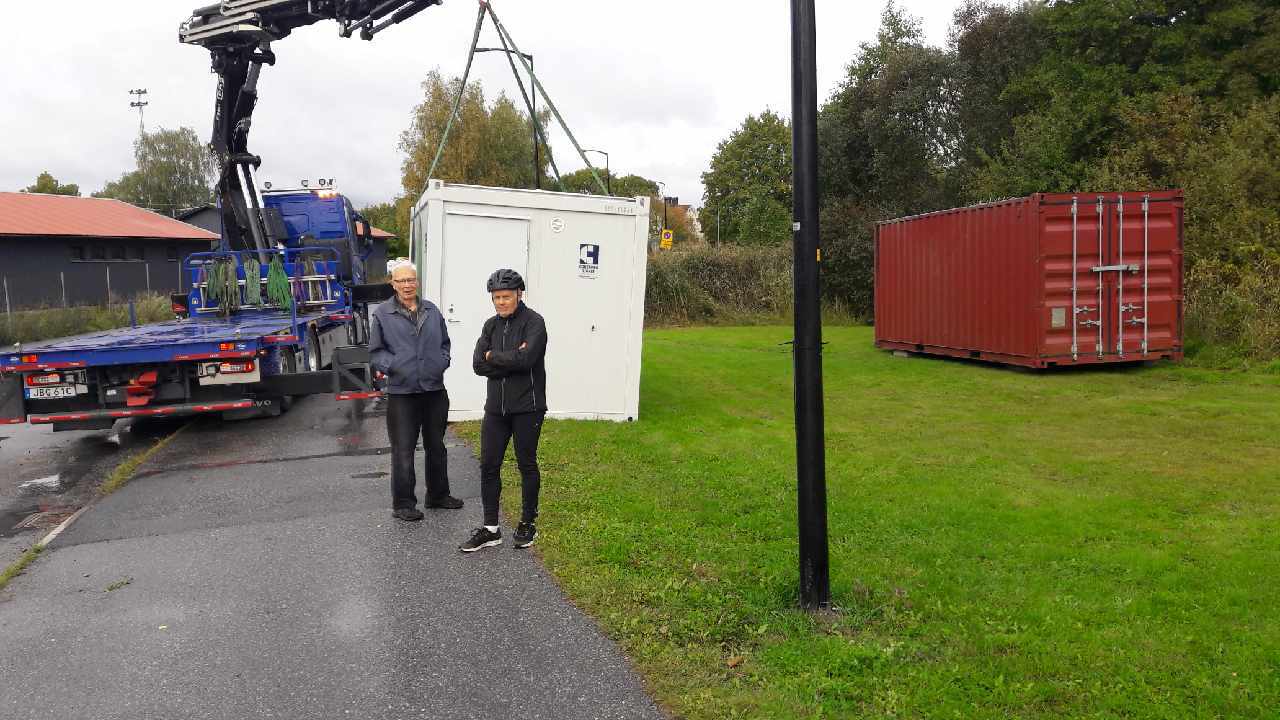

  • 16 sept. Klubbens roddbåt på väg till vinterförvaring.
  • 16 sept. Skridskocontainern på väg mot sin tillfälliga plats.

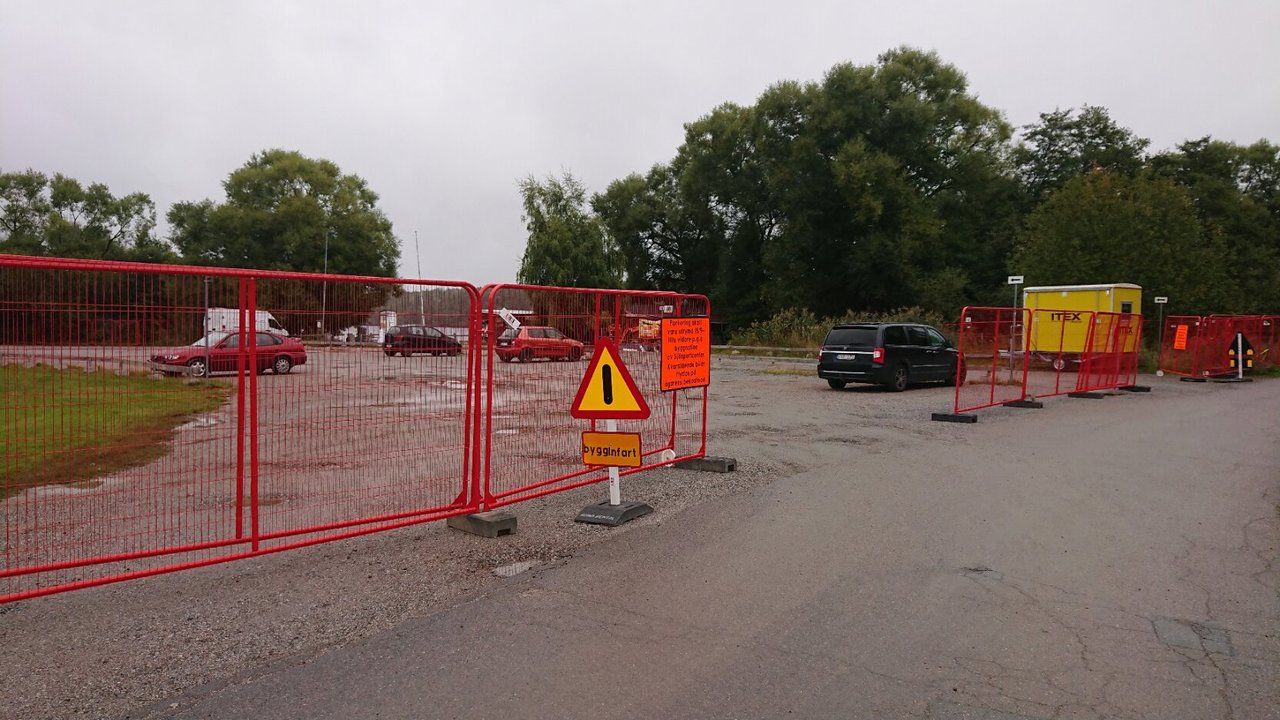

  • 16 sept. Stängslet runt byggplatsen är uppe, med P-förbud.
  • 19 sept. Rivningen har börjat



Byggnytt 30 augusti 2022



Byggnytt 27 augusti 2022
  • Äntligen! Nu börjar vårt projekt ta fart!
  • En entreprenör är kontrakterad och ska börja stängsla in vårt område 15 september.
  • Därefter följer rivning av våra befintliga lokaler, markarbeten, pålning osv
  • Vi från föreningarna kommer att ha en arbetsdag den 3 september för att tömma vår anläggning, flytta kanoter, bojar, prissamling, skridskor, ev kläder och möbler
  • Kommunen kommer att ha en första-spadtagsceremoni 30 augusti
Byggnytt 15 juni 2022
  • Upphandlingen pågår, baserat på underlaget från den tidigare rundan för 2 år sedan.  Sista datum för offert är 27 juni.
  • Bygglov beviljades  i byggnadsnämnden 15 juni



Byggnytt 28 mars 2022

Upphandlingsunderlaget finns redan, det togs fram inför den stoppade upphandlingen för 2 år sedan efter ett omfattande arbete. Det behöver granskas och ev uppdateras. Det borde inte vara så dramatiskt

Byggnytt 7 mars 2022
Byggnytt 12 juni 2021
  • Budgeten för projektet godkänd i kommunfullmäktige.



Klubbhuset genom åren:

Första ”kanothuset” var en ställning med presenning över hos Berra Sternhoff (vid Kolarängen).

1985: Den första ”egna” omklädningskuren kom i klubbens ägo genom dåvarande ordföranden Georg Helenius försorg. (Gåva från firma Eric Andersson AB).

1986: Inköptes ”klubbhuskuren” från Jehovas Vittnen i Häggvik.

1987: fick vi elektricitet indragen i samtliga förråd kurer.

1988: installerades telefon.

Vi har under årens lopp skaffat tre avlagda arbetarbodar från olika håll och området vid kanotklubben såg väldigt slarvigt ut men 1990 inköptes tillsammans med Skridskosällskapet två arbetarbodar från Skanska.
1992 byggdes ett gemensamt vinkeltak över de båda bodarna,

1994 inleddes en ombyggnad av kanothus och bodar.



Idag

Sollentuna kommun fastställde en detaljplan för området runt vår anläggning den 17 maj 2018.

Våren 2019 beslutade sedan kommunstyrelsen om att bygga Sjösportcenter Norrviken och i juni 2018 togs det formella beslutet i kommunfullmäktige, med planerat färdigställande hösten 2020.
Men, av olika skäl stoppades projektet när det precis skulle börja byggas.

Men vi har gjort en omstart och den 7 mars 2022 beslutade kommunstyrelsen att bygga Sjösportcenter Norrviken.

“Utöver nya bryggor och parkering uppförs byggnader med plats för bland annat omklädningsrum, skridskouthyrning, café och kajakförråd. Bygget beräknas stå klart hösten 2023.”

Från klubbarna ser vi fram emot att äntligen få möjligheter att utveckla våra klubbar i moderna och ändamålsenliga lokaler.
